Многие до сих пор относятся к технологии информационного моделирования, как к какой-то модной, но вовсе не обязательной опции. Пора избавляться от этого заблуждения, ведь BIM — это не надстройка, а фундамент для всех процессов.
Ошибка на бумаге может выглядеть вполне безобидно — всего лишь запись о недочетах, но попав на стройплощадку, она оборачивается дорогостоящими переделками, срывами сроков, производственными конфликтами и колоссальными финансовыми потерями.
Так что если у вас имеется дефицит собственных ресурсов для ведения BIM‑проектов, то аутсорсинг превращается в спасательный круг, который не даст утонуть в море нестыковок.
Слабое звено в классическом подходе
Одним из уязвимых мест является стадия согласования и внесения замечаний в проект. Традиционная схема (до внедрения BIM) знакома всем, кто имеет отношение к проектированию и строительству.
- Заказчик (или техзаказчик) принимает проектную документацию к проверке
- В ходе проверки формируется множество замечаний с использованием разных средств — PDF-файлов, таблиц Excel, электронной почты, мессенджеров и даже устных обсуждений
- Затем все собранные замечания обобщаются, и сводный перечень официально отправляется Проектировщику
- Проектировщик назначает ответственных за конкретные задачи, корректирует документацию и возвращает доработанный вариант Заказчику
Теоретически все логично и понятно, но на практике это превращается в затяжной многоступенчатый процесс, где каждый шаг длится неделями. Особенно это критично в междисциплинарных проектах: исправления в одном разделе рождают новые коллизии в других, и цикл может повторяться бесконечно. В общем, работа кипит, все заняты, а проект остается несовершенным.
Когда требуется сторонняя помощь
Прежде всего, BIM‑аутсорсинг нужен, когда у компании нет своего BIM‑отдела. Но даже если он есть, но необходимы дополнительные силы для реализации запущенного проекта, внешняя BIM‑команда подхватит целый ряд функций:
- Формирование или актуализацию информационной модели
- Координацию разных разделов
- Проверку на коллизии
- Настройку согласований через общую среду данных (СОД)
- Верификацию объемов и спецификаций
- Подготовку полных и непротиворечивых данных для строительства
Давайте рассмотрим два наиболее типичных сценария, где аутсорсинг незаменим.
Сценарий 1. Проект выпущен в плоских чертежах, BIM‑модели нет
Комплект подготовлен, перед началом стройки заказчик хочет убедиться в том, что все корректно взаимоувязано.
В данном случае аутсорсинговая BIM‑команда выступает в роли независимого эксперта и, получив исходную документацию, оперативно разворачивает информационную модель по разделам АР, КР и ИОС, проводит комплексную проверку на предмет коллизий и несоответствий.

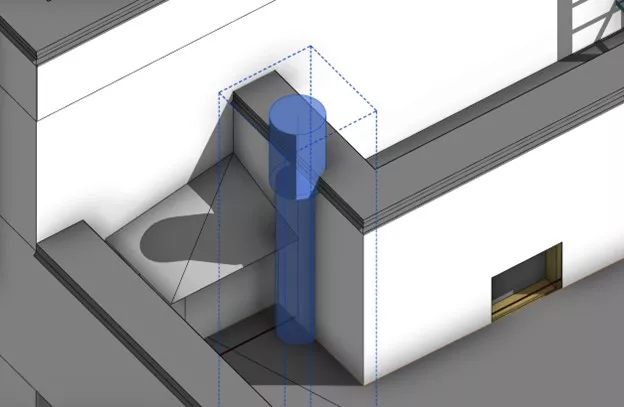

BIM буквально, как «луч света в темном царстве», подсвечивает то, что на обычных чертежах легко упустить, например, когда разные элементы конфликтуют с между собой, нарушая задуманное пространство:

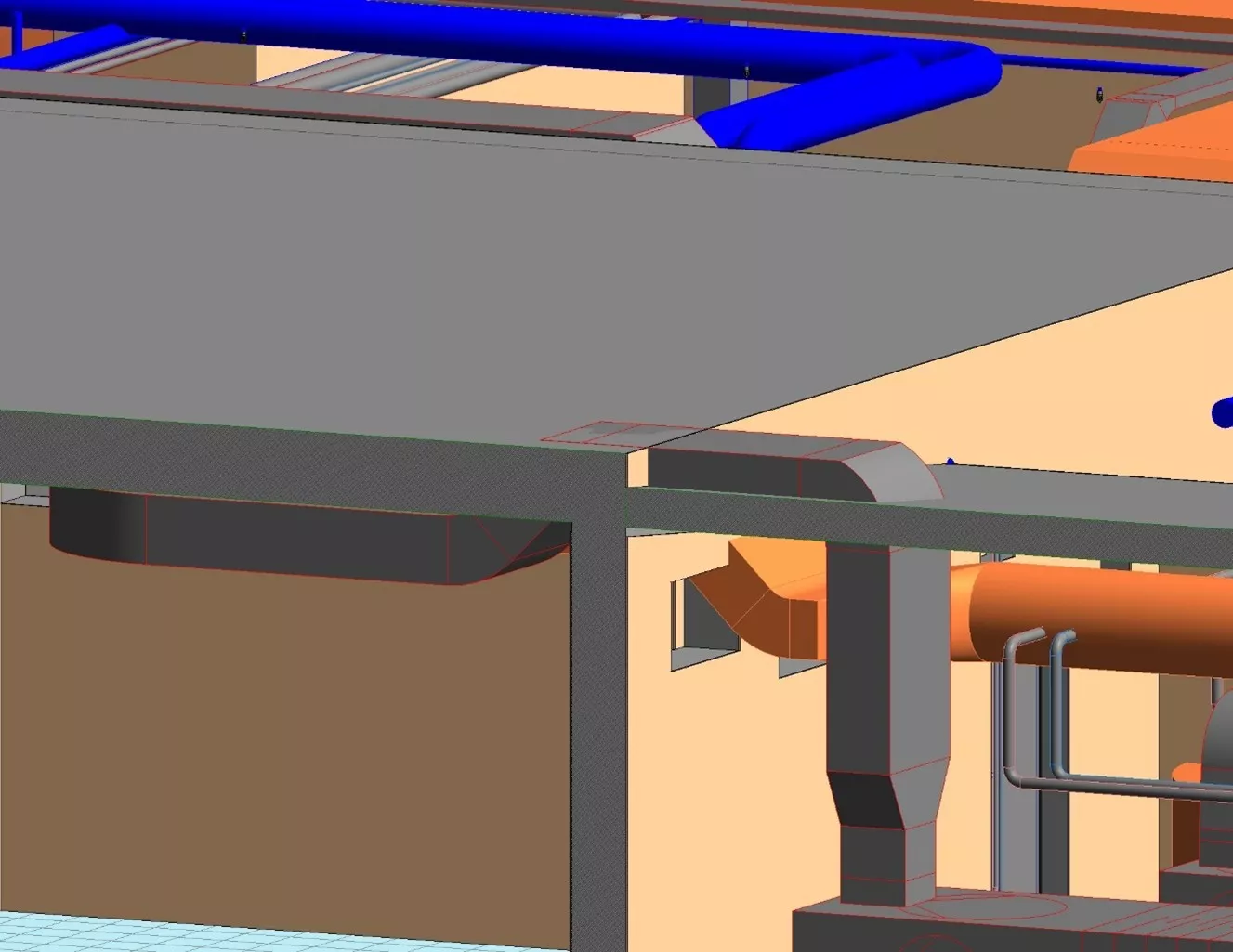

- Балки перекрытий пересекаются с вентиляционными коробами
- Воздуховоды и трубопроводы занимают одно и то же пространство
- Перепады высот полов не учтены
- Элементы спроектированы без учета отделочных слоев и т.д
И даже если каждый раздел проекта по отдельности выполнен правильно, не факт, что вместе они будут работать.
Сценарий 2. BIM‑модель есть, но отсутствует координация
Сама по себе модель — не панацея. До тех пор, пока замечания будут передаваться старыми методами (письма, таблицы, чаты, устные договоренности), от хаоса избавиться не удастся. Необходимо организовать процедуру проверки в среде общих данных (СОД). И эту задачу также можно возложить на аутсорсинговую BIM‑команду.
Вспомните типичную схему взаимодействия, которая описана выше, и сравните с грамотно настроенной схемой:
- Проектировщик размещает комплект документации с последними актуальными изменениями
- Уведомление об этом автоматически уходят проверяющим
- Замечания оформляются в единой информационной среде, с привязкой к конкретным элементам, указанием ответственных, статуса и истории
- Проектировщик сразу (без долгой переписки) видит, какие требуются правки
- Заказчик получает полное и понятное представление о ходе устранения замечаний
В результате вместо потока файлов и звонков — управляемый цифровой процесс.
Финансовый аспект BIM‑аутсорсинга: кто выигрывает
Бытует мнение, что BIM‑аутсорсинг прежде всего нужен проектировщику. Но зададимся вопросом — а чей карман страдает больше всего, если:
- Сроки согласования затягиваются
- Происходят нестыковки между разделами
- Возникают ошибки в объемах
- Требуются переделки, дополнительные работы
- Задерживается ввод объекта в эксплуатацию
Ответ очевиден: юридические и репутационные риски, непредвиденные затраты, потерянная прибыль сильнее всего бьют по Заказчику. Так что именно он заинтересован в предотвращении перечисленных проблем, а значит, в услугах специализированной консалтинговой компании, которая способна быстро и профессионально выстроить контур контроля.
Пытаясь определить эффект от BIM, руководители часто игнорируют такой важный фактор, как упущенная выгода. А ведь главная ценность BIM состоит в том, чтобы не упускать выгоду ни на одном этапе.
Дополнительная ценность BIM‑аутсорсинга заключается в том, что вы привлекаете экспертов с конкретной компетенцией по мере необходимости, т.е. в конкретный момент времени, поэтому платите только за фактически оказанные услуги.
Практический эффект от BIM на аутсорсинге
Ошибки, найденные на стадии модели, устранить проще и без существенных потерь, тогда как на стройке их стоимость многократно возрастает. Важно исключить проблемы до того, как они станут «золотыми».
Вот реальный кейс, как BIM‑аутсорсинг спас проект на 10 000 м² на стадии РД по разделам АР, КР, ИОС.
Девелопер из Санкт-Петербурге, реализующий жилой комплекс при подготовке к строительству (название компании не сообщается по соображениям конфиденциальности), столкнулся с нехваткой компетенций для полноценной проверки BIM‑модели и документации. Чтобы снизить риски, было принято решение передать контроль проекта на аутсорс специализированной BIM‑команде, которая в итоге обнаружила массу серьезных ошибок.
Среди них — конфликты между инженерными системами и конструктивными элементами, отсутствие координации между разделами, неточности в объемах, расхождения между моделью и чертежами.
Результаты:
- Поиск коллизий — 5 рабочих дней (несколько итераций)
- Количество обнаруженных коллизий — 37 306
- Исправление моделей — 30 рабочих дней
- Финальное согласование и повторная проверка — 3 дня
Полный цикл (выявление, исправление и согласование коллизий) занял 38 рабочих дней.
Масштаб выявленных ошибок говорит о высокой уязвимости проекта. Не будь они отсечены на этапе моделирования, а попади на стройплощадку, это спровоцировало бы цепную реакцию — переделки, простои, экстренные работы и срыв графика
Переводя на язык цифр, потенциальные потери могли превысить 242 млн рублей.
Заключение
Действительно, далеко не каждой компании имеет смысл держать большую BIM‑команду в штате, иногда правильнее привлекать внешних специалистов. При этом нужно четко осознавать, что BIM‑аутсорсинг — не очередная статья расходов, а системный инструмент снижения потерь, ведь предотвращенные потери — это тоже заработанные деньги.
И даже одна крупная нестыковка, найденная вовремя, может сэкономить миллионы и с лихвой окупить затраты на BIM‑аутсорсинг.
